Construcția linie electrice aeriene (LEA) de 400 kV Vulcănești–Chișinău progresează cu pași importanți, aproximativ 80% din piloni fiind deja instalați și peste 79 km de conductoare întinse, ceea ce reprezintă 51% din lungimea totală a liniei de 157 km.

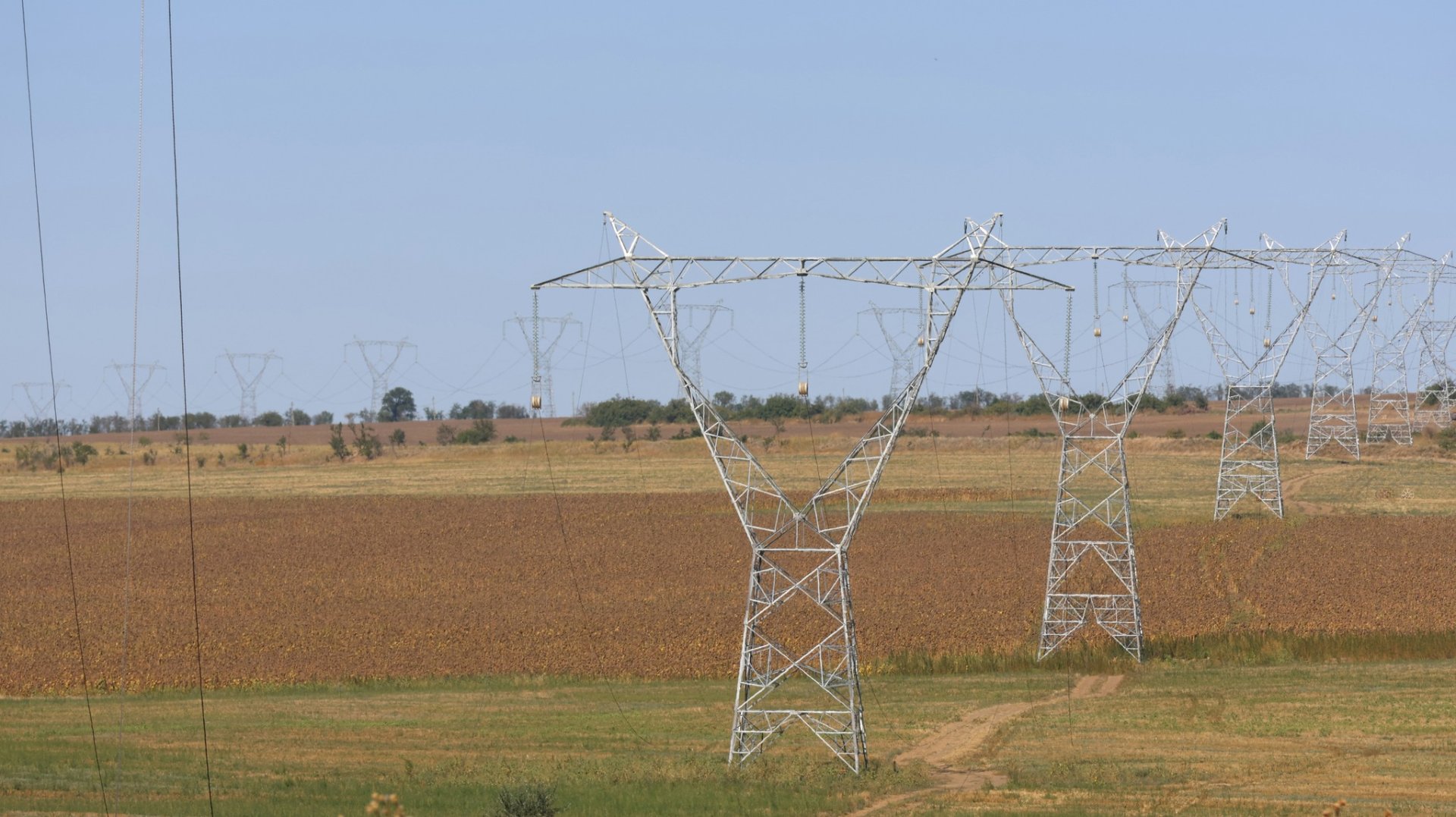

Muncitorii asamblează pilonii atât în apropierea Stației Electrice Vulcănești, cât și la câțiva kilometri de Stația Electrică Chișinău, marcând progresul pe întreaga rută a liniei.
Conform datelor Unității de Implementare a Proiectelor în Energetică (UCIPE), până în prezent au fost construite 501 fundații pentru piloni (99%), asamblați 456 piloni (90%), dintre care 407 piloni (80%) sunt deja instalați.
De asemenea, peste 79 km de conductoare (51%) au fost întinse, iar la Stația Electrică Chișinău se montează cele patru unități monofazate ale autotransformatorului de forță. La Stația Electrică Vulcănești continuă lucrările de betonare a fundațiilor pentru echipamente.
Directorul UCIPE, Ruslan Surugiu, a declarat că toate părțile implicate depun eforturi pentru ca lucrările să fie realizate la cele mai înalte standarde de calitate și finalizate în termen.
Proiectul este considerat strategic pentru modernizarea rețelei electrice a Republicii Moldova și creșterea stabilității sistemului energetic național.
